3月8日晚,从菲律宾迪格宁项目现场传回的实时画面中,水流顺利从取样阀中流出,视频这一头的杭州水处理项目团队人员长长地松了一口气。这是杭州水处理首次在没有技术调试人员到达现场的情况下,通过线上远程指导,最终实现项目顺利出水。
该海水淡化项目属菲律宾迪格宁2×660MW燃煤电厂,是菲律宾第一个开发、建设并运营的超临界电站项目。杭州水处理为该项目提供海水淡化系统包括海水系统与除盐水系统的设计、采购、供货、服务工作,项目规模达15000吨/天。自2017年项目签订以来,由于国外项目要求严格遵守美标,项目经理、设计和工程技术人员严阵以待,科学安排管理进度,迎难而上,克服了材料采购、设备出口报关等难题,以确保能够按时完成制水节点,助力电厂尽早投入运营。

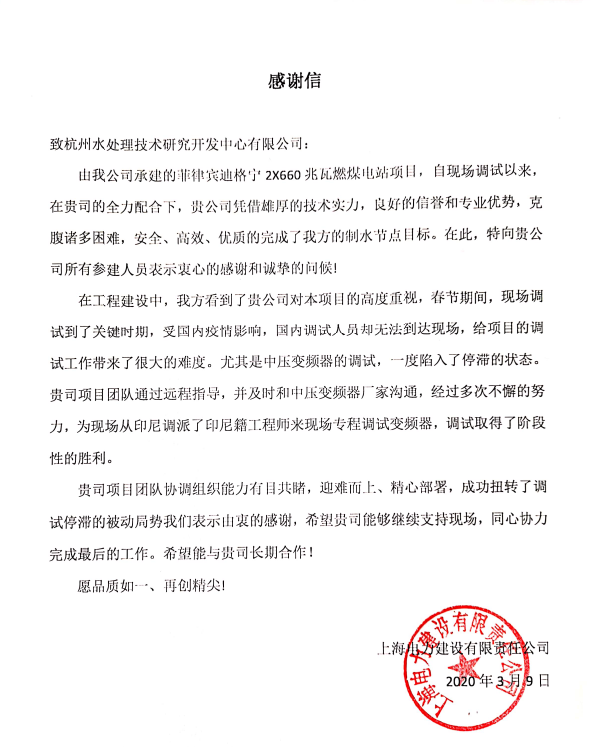

2020年春节正值调试关键时期,疫情爆发,菲律宾停止中国签证办理,杭州水处理技术人员无法前往现场,导致项目调试面临困境,尤其是中压变频器的调试,一度陷入停滞状态。一边是疫情的阻挠,一边是不能耽误的工程实施进度,两难情况下,杭水人始终秉持“用创造满足客户要求”的宗旨, 充分发挥主观能动性,一方面通过云端实时远程技术指导,由总包方调试所人员进行实地操作;另一方面多次与中压变频器厂家沟通,最终由厂家从印尼调派工程师到现场调试变频器。由于不能亲至现场指导安装调试,调试中很有可能出现意外变故而无法及时解决,杭州水处理技术人员始终小心谨慎,随机应变。项目最终顺利出水,意味着调试取得了阶段性的胜利,这也是非常时期云端模式的一次成功实践。3月11日,项目总包方专程发来感谢信,为杭州水处理项目团队点赞。
在“一带一路”倡议的带领下,杭州水处理已为多个国家地区建立了海水淡化系统,此次菲律宾海水淡化项目正是其中之一。疫情暂时影响了大家的工作和生活,但杭州水处理“发展水技术造福全社会”的步伐绝不会停下,接下来我们满怀信心,为更多国内外客户提供专业、有竞争力的解决方案。
